Formalności oczyszczalnia ścieków: Zgłoszenie czy pozwolenie?

Patryk Szulc11 września 2025
Formalności oczyszczalnia ścieków: Zgłoszenie czy pozwolenie?

Budowa przydomowej oczyszczalni ścieków to doskonały sposób na uniezależnienie się od sieci kanalizacyjnej i efektywne zarządzanie nieczystościami. Jednak zanim rozpoczniesz prace ziemne, musisz zmierzyć się z szeregiem formalności prawnych. W tym praktycznym przewodniku przeprowadzę Cię przez wszystkie niezbędne kroki, wyjaśniając, kiedy wystarczy zgłoszenie, a kiedy potrzebne jest pozwolenie na budowę, oraz jak uregulować kwestie związane z Prawem wodnym.

Zgłoszenie budowy zazwyczaj wystarczy poznaj kluczowe formalności dla oczyszczalni

  • Budowa oczyszczalni o wydajności do 7,5 m³ na dobę wymaga jedynie zgłoszenia budowlanego w starostwie.
  • Dla większości instalacji domowych nie jest potrzebne pozwolenie na budowę.
  • Niezależnie od zgłoszenia budowlanego, musisz uregulować kwestię odprowadzania ścieków (zgłoszenie lub pozwolenie wodnoprawne).
  • Jeśli odprowadzasz do gruntu na własnej działce do 5 m³ ścieków na dobę, wystarczy zgłoszenie wodnoprawne do Wód Polskich.
  • Urząd ma 21 dni na wniesienie sprzeciwu do zgłoszenia budowy; brak odpowiedzi oznacza "milczącą zgodę".

przydomowa oczyszczalnia ścieków montaż w ogrodzie

Kiedy potrzebujesz pozwolenia na budowę, a kiedy wystarczy zgłoszenie

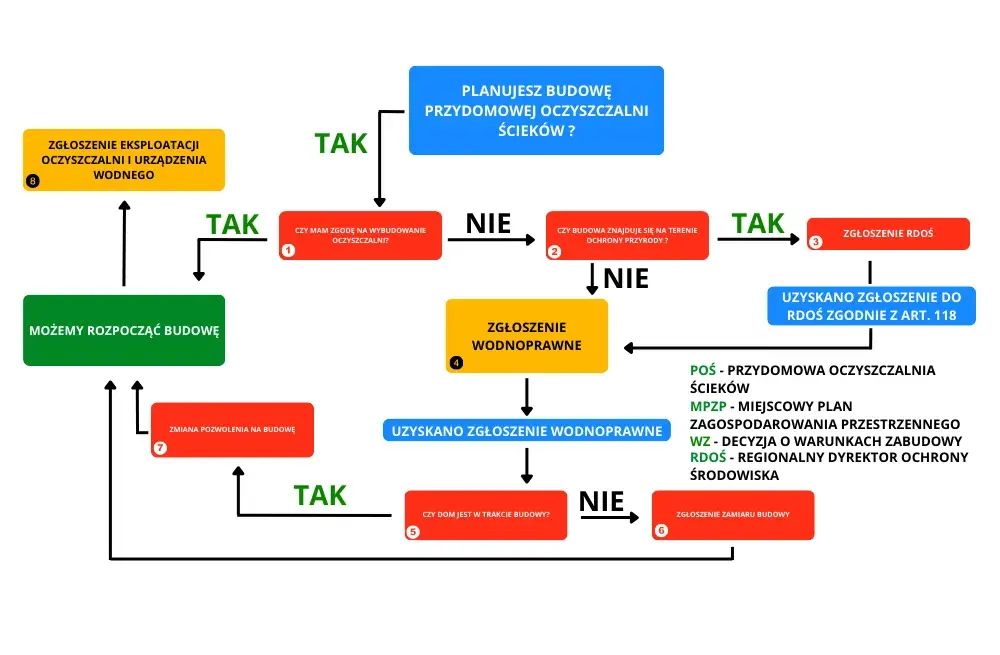

Pozwolenie czy zgłoszenie? Ten jeden parametr decyduje o wszystkim

Kluczowym kryterium, które decyduje o tym, czy budowa przydomowej oczyszczalni ścieków wymaga pozwolenia na budowę, czy jedynie zgłoszenia, jest jej wydajność, czyli przepustowość. Graniczną wartością, ustaloną w Prawie budowlanym, jest 7,5 m³ na dobę. Warto uświadomić sobie, że taka wydajność zaspokaja potrzeby około 50 mieszkańców (tzw. RLM równoważna liczba mieszkańców), co oznacza, że w przypadku standardowego domu jednorodzinnego, a nawet kilku domów, niemal zawsze mieścimy się w limicie i wystarczy nam procedura zgłoszenia. To znacznie upraszcza cały proces.

Co grozi za budowę oczyszczalni bez wymaganych formalności

Z mojego doświadczenia wiem, że bagatelizowanie formalności może mieć poważne konsekwencje. Budowa przydomowej oczyszczalni ścieków bez wymaganego zgłoszenia lub pozwolenia jest traktowana jako samowola budowlana. Organy nadzoru budowlanego, a także Wojewódzki Inspektorat Ochrony Środowiska (WIOŚ), mają prawo interweniować. Potencjalne kary i ryzyka obejmują:

  • Nałożenie grzywny przez WIOŚ w wysokości od 500 do 1000 zł.
  • Ryzyko otrzymania nakazu rozbiórki instalacji, co wiąże się z ogromnymi kosztami i stratą czasu.
  • W skrajnych przypadkach sprawa może trafić do sądu, co dodatkowo komplikuje sytuację.

Dlatego zawsze apeluję o to, by nie lekceważyć tych przepisów. Lepiej poświęcić trochę czasu na formalności, niż później zmagać się z kosztownymi konsekwencjami.

Zgłoszenie budowy oczyszczalni krok po kroku

Jakie dokumenty musisz skompletować i gdzie je złożyć

Procedura zgłoszenia budowy przydomowej oczyszczalni ścieków jest znacznie prostsza niż uzyskanie pozwolenia, ale wymaga skompletowania kilku kluczowych dokumentów. Wszystkie te dokumenty należy złożyć we właściwym starostwie powiatowym lub urzędzie miasta na prawach powiatu. Oto lista, którą zawsze przedstawiam moim klientom:

  • Oświadczenie o prawie do dysponowania nieruchomością na cele budowlane: To standardowy formularz, w którym potwierdzasz, że masz prawo do przeprowadzenia inwestycji na danej działce.
  • Mapa sytuacyjno-wysokościowa: Z naniesioną dokładną lokalizacją planowanej oczyszczalni oraz systemu odprowadzania oczyszczonych ścieków. O tym dokumencie opowiem więcej za chwilę.
  • Opis techniczny instalacji: Powinien zawierać podstawowe informacje o oczyszczalni, jej typie, wydajności, a także sposobie odprowadzania ścieków.
  • Certyfikat zgodności oczyszczalni z normą PN-EN 12566-3: To bardzo ważny dokument, potwierdzający, że wybrana przez Ciebie oczyszczalnia spełnia europejskie standardy jakości i bezpieczeństwa. Producenci zazwyczaj dołączają go do zestawu.

Mapa sytuacyjno-wysokościowa co to jest i jak ją przygotować

Mapa sytuacyjno-wysokościowa to jeden z najważniejszych załączników do zgłoszenia. Jest to aktualna mapa Twojej działki, na której geodeta musi precyzyjnie nanieść lokalizację projektowanej oczyszczalni oraz całego systemu odprowadzania oczyszczonych ścieków (np. drenażu rozsączającego, studni chłonnej). Mapa ta pokazuje nie tylko położenie, ale także rzędne wysokościowe terenu, co jest kluczowe dla prawidłowego zaprojektowania grawitacyjnego przepływu ścieków. Taką mapę zawsze należy zlecić uprawnionemu geodecie, który sporządzi ją zgodnie z obowiązującymi przepisami.

Ile trzeba czekać na zgodę urzędu

Po złożeniu kompletnego zgłoszenia budowy, urząd ma określony czas na ewentualne wniesienie sprzeciwu. Zgodnie z przepisami, ten termin wynosi 21 dni. Jeśli w ciągu tych 21 dni od daty złożenia dokumentów nie otrzymasz żadnej odpowiedzi od urzędu ani sprzeciwu, ani wezwania do uzupełnienia braków oznacza to tzw. "milczącą zgodę". W praktyce jest to równoznaczne z uzyskaniem zgody na budowę i możesz legalnie rozpocząć prace instalacyjne. To bardzo wygodne rozwiązanie, które znacznie przyspiesza proces.

rów melioracyjny obok działki budowlanej

Prawo wodne a twoja oczyszczalnia o tym nie możesz zapomnieć

Pozwolenie wodnoprawne czy zgłoszenie wodnoprawne poznaj różnice

Wielu inwestorów skupia się wyłącznie na formalnościach budowlanych, zapominając, że kluczową kwestią jest również uregulowanie sposobu odprowadzania oczyszczonych ścieków zgodnie z Prawem wodnym. To druga, równie ważna gałąź przepisów. W zależności od ilości ścieków i miejsca ich odprowadzania, będziesz potrzebować pozwolenia wodnoprawnego lub zgłoszenia wodnoprawnego. Poniżej przedstawiam kluczowe różnice:

Kryterium Zgłoszenie wodnoprawne Pozwolenie wodnoprawne
Kiedy jest wymagane? Gdy odprowadzasz ścieki do gruntu na własnej działce. Gdy odprowadzasz ścieki do wód powierzchniowych (rzeka, rów melioracyjny, jezioro) lub do ziemi w ilości przekraczającej 5 m³ na dobę.
Limit przepustowości Do 5 m³ na dobę. Powyżej 5 m³ na dobę (do gruntu) lub zawsze, gdy do wód powierzchniowych.
Miejsce odprowadzania ścieków Wyłącznie do gruntu w granicach własnej nieruchomości. Do wód powierzchniowych lub do gruntu (jeśli przekracza limit 5 m³/dobę).

Kiedy zgłoszenie wodnoprawne do Wód Polskich będzie wystarczające

Dla większości przydomowych oczyszczalni ścieków, które obsługują standardowe domy jednorodzinne, wystarczające będzie zgłoszenie wodnoprawne do Wód Polskich. Muszą być jednak spełnione dwa warunki łącznie. Po pierwsze, ilość odprowadzanych ścieków nie może przekraczać 5 m³ na dobę. Po drugie, ścieki muszą być wprowadzane do gruntu w granicach własnej nieruchomości. Jeśli te dwa warunki są spełnione, procedura jest znacznie prostsza i szybsza niż uzyskanie pełnego pozwolenia wodnoprawnego.

Kiedy pozwolenie na budowę jest jednak nieuniknione

Choć dla większości przydomowych oczyszczalni wystarczy zgłoszenie, istnieją pewne sytuacje, w których uzyskanie pełnego pozwolenia na budowę jest nieuniknione. Zawsze zwracam uwagę na te wyjątki, aby uniknąć nieprzyjemnych niespodzianek:

  • Wydajność oczyszczalni powyżej 7,5 m³ na dobę: Jeśli planujesz budowę oczyszczalni o większej przepustowości (np. dla większego osiedla, hotelu czy kilku budynków wielorodzinnych), pozwolenie na budowę jest obligatoryjne.
  • Lokalizacja inwestycji na obszarach objętych specjalnymi formami ochrony przyrody: W niektórych przypadkach, jeśli Twoja działka znajduje się na terenie parku narodowego, krajobrazowego, obszaru Natura 2000 lub w jego otulinie, lokalne przepisy mogą wymagać uzyskania pozwolenia na budowę, nawet dla mniejszej oczyszczalni. Zawsze warto sprawdzić miejscowy plan zagospodarowania przestrzennego lub warunki zabudowy.
  • Nietypowe warunki gruntowe wymagające opinii geotechnicznej: Chociaż rzadko, zdarza się, że bardzo skomplikowane warunki gruntowe (np. wysoki poziom wód gruntowych, grunty niestabilne) mogą wymusić konieczność wykonania szczegółowej opinii geotechnicznej, co z kolei może pociągnąć za sobą konieczność uzyskania pozwolenia na budowę, aby zapewnić bezpieczeństwo i stabilność konstrukcji.

Przeczytaj również: Przydomowa oczyszczalnia ścieków: Jak działa krok po kroku?

Budowa zakończona? To jeszcze nie koniec formalności

Po zakończeniu prac budowlanych i montażu oczyszczalni, przed Tobą jeszcze dwa ostatnie, ale bardzo ważne obowiązki. Ich dopełnienie jest kluczowe dla pełnej legalności i prawidłowej eksploatacji instalacji:

  1. Geodezyjna inwentaryzacja powykonawcza: Po zakończeniu wszystkich prac ziemnych i montażowych, musisz zlecić uprawnionemu geodecie wykonanie inwentaryzacji powykonawczej. Geodeta naniesie rzeczywiste położenie oczyszczalni i systemu rozsączającego na mapę, a następnie przekaże ją do właściwego organu (np. do Powiatowego Ośrodka Dokumentacji Geodezyjnej i Kartograficznej). Jest to potwierdzenie, że instalacja została wykonana zgodnie z projektem i zgłoszeniem.
  2. Zgłoszenie rozpoczęcia eksploatacji oczyszczalni: Ostatnim krokiem jest zgłoszenie faktu rozpoczęcia eksploatacji oczyszczalni we właściwym urzędzie gminy lub miasta. Dotyczy to oczyszczalni o przepustowości do 5 m³ na dobę, która odprowadza ścieki do gruntu na własnej działce. To formalne powiadomienie organu o tym, że instalacja jest już gotowa do użytku i zaczyna pełnić swoją funkcję.

Najczęstsze pytania

Pozwolenie na budowę jest wymagane, gdy wydajność oczyszczalni przekracza 7,5 m³ na dobę. Dla standardowego domu jednorodzinnego zazwyczaj wystarcza zgłoszenie, ponieważ taka wydajność zaspokaja potrzeby około 50 mieszkańców.

Do zgłoszenia w starostwie potrzebujesz: oświadczenia o prawie do dysponowania nieruchomością, mapy sytuacyjno-wysokościowej z lokalizacją oczyszczalni, opisu technicznego instalacji oraz certyfikatu zgodności oczyszczalni z normą PN-EN 12566-3.

Nie zawsze. Jeśli odprowadzasz do 5 m³ ścieków na dobę do gruntu na własnej działce, wystarczy zgłoszenie wodnoprawne do Wód Polskich. Pozwolenie jest konieczne, gdy odprowadzasz ścieki do wód powierzchniowych lub więcej niż 5 m³ do gruntu.

Budowa bez zgłoszenia to samowola budowlana. Grozi za to grzywna od WIOŚ (500-1000 zł) oraz ryzyko nakazu rozbiórki instalacji. Zawsze należy dopełnić formalności, aby uniknąć kosztownych konsekwencji.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi

przydomowa oczyszczalnia ścieków czy trzeba pozwolenie
zgłoszenie budowy przydomowej oczyszczalni ścieków dokumenty
przydomowa oczyszczalnia ścieków pozwolenie wodnoprawne czy zgłoszenie
kiedy potrzebne pozwolenie na budowę oczyszczalni przydomowej
Autor Patryk Szulc
Patryk Szulc
Nazywam się Patryk Szulc i od ponad dziesięciu lat zajmuję się tematyką ekologii, łącząc pasję z profesjonalnym podejściem do ochrony środowiska. Posiadam wykształcenie w zakresie nauk przyrodniczych oraz doświadczenie w pracy z organizacjami zajmującymi się zrównoważonym rozwojem, co pozwala mi na dogłębną analizę problemów ekologicznych oraz proponowanie skutecznych rozwiązań. Specjalizuję się w zagadnieniach związanych z ochroną bioróżnorodności oraz efektywnym zarządzaniem zasobami naturalnymi. Moje podejście opiera się na rzetelnych badaniach oraz aktualnych danych naukowych, co zapewnia wysoką jakość publikowanych treści. Wierzę, że edukacja i świadomość społeczna są kluczowe w walce o lepsze jutro dla naszej planety. Pisząc dla odpadex.pl, dążę do dzielenia się wiedzą i inspiracjami, które mogą pomóc innym w podejmowaniu świadomych decyzji dotyczących ekologii. Moim celem jest nie tylko informowanie, ale także inspirowanie do działania na rzecz ochrony środowiska, aby każdy z nas mógł przyczynić się do tworzenia zdrowszego i bardziej zrównoważonego świata.
